Scrum中的Burndown图表是什么?
(英文原文)
通常,在刻录图表中,突出的工作通常在垂直轴上,沿水平方向的时间。它可用于预测何时完成所有工作。在 每日Scrum中,开发团队 更新 Sprint Burn Down 并绘制当天剩余的工作。由于以下主要原因,燃尽图几乎是Scrum团队的“必备”工具:
- 监控项目范围蔓延
- 保持团队按计划运行
- 将计划的工作与团队进展进行比较

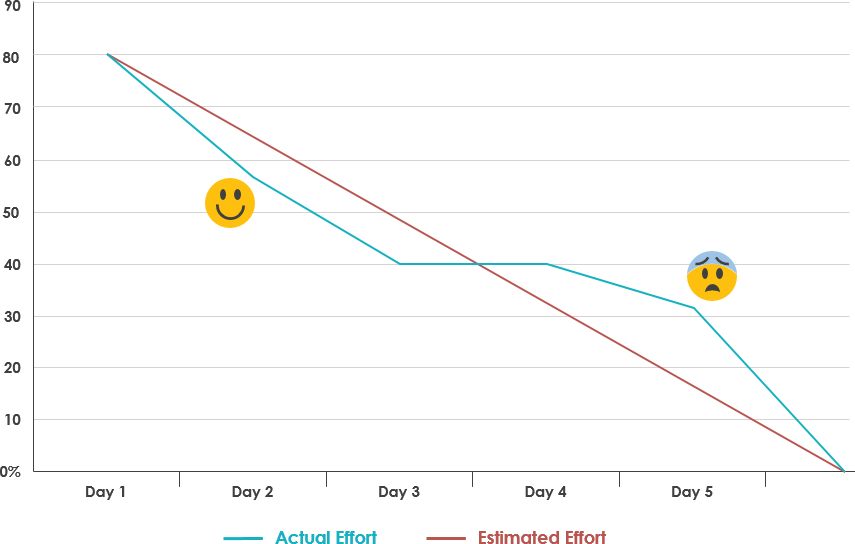

Burndown图表和情感
如何创建Burndown图表?
为了创建这个图,确定有多少工作要做求和 代办冲刺 中的每一天估计 冲刺。剩余的工作量 冲刺 是剩余的整个工作的总和 代办冲刺。白天跟踪这些总和,并使用它们创建一个图表,显示一段时间内剩余的工作。
Burndown图表示例
- 持续时间:5天
- Sprint Backlog:8个任务
- 速度:80小时
第1步 – 创建估算工作量
假设您使用sprint上的可用小时数的理想基线。因此,最简单的是可用小时数除以天数。在这个例子中,5天80小时相当于每天16小时。为了创建项目烧毁图表,需要将数据捕获为每日运行总计,从80小时开始,而不是64小时,在一天结束时离开1(80 – 16),在第2天结束时离开48小时,等等
Burndown – 估计努力

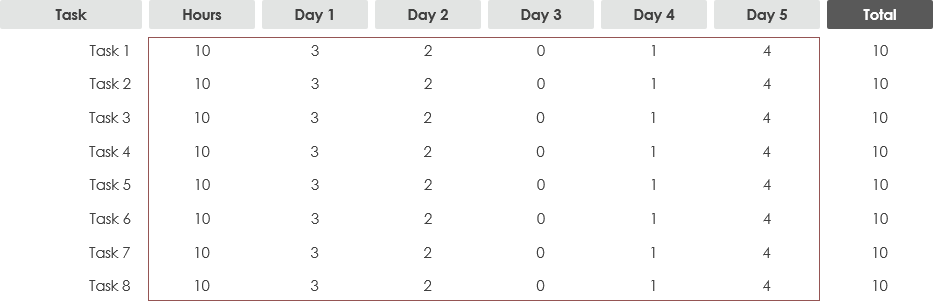

第2步 – 跟踪每日流程
然后在表格中针对每项任务捕获每日进度。重要的是要记住,每天捕获的值是完成任务的估计工作量,而不是实际工作量。
Burndown – 每日进展
第3步 – 计算实际工作量
需要在每天结束时捕获剩余的总工作量。这是每天结束时剩余的所有估计时间的总和(总和)。
Burndown – 实际工作量

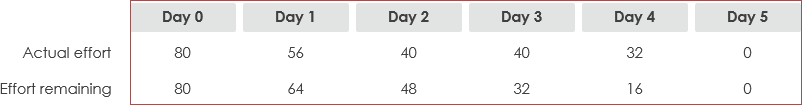

第4步 – 获取最终数据集
当数据可用时,可以创建项目烧毁图表。使用Excel中提供的折线图选项相对简单。
Burndown – 最终数据集
突出显示汇总表,其中包含基准工作量和估计工作量的每日总计。您还应该捕获时间段的标题(第0天,第1天等)。

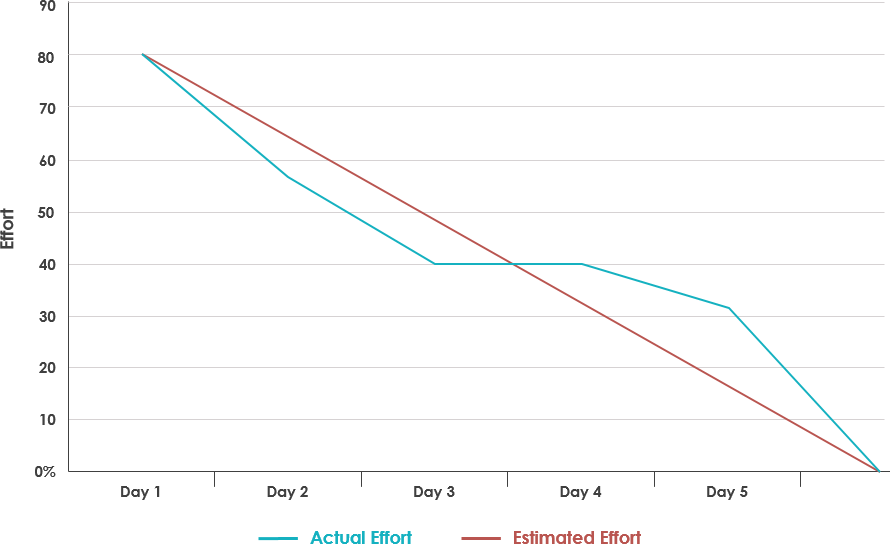

第5步 – 使用数据集绘制Burndown
只要您知道要跟踪的数据,就可以非常简单地创建项目简化图表,如下所示。
Burndown图表示例
